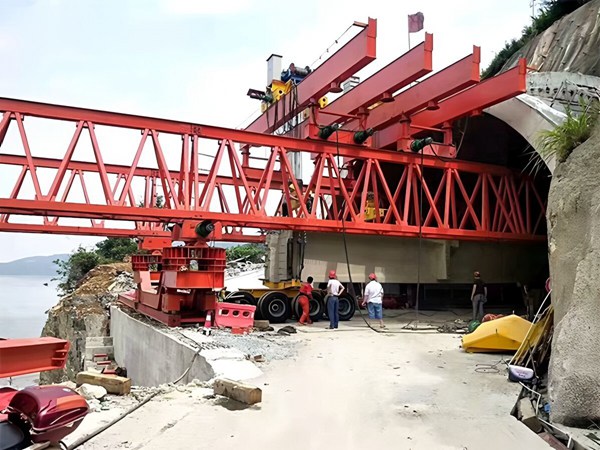

贵州毕节架桥机销售厂家关于导梁式架桥机穿越隧道的核心难点在于设备尺寸与隧道净空的匹配,以及隧道内空间受限导致的支腿支撑、荷载平衡等问题。结合工程实践,其穿越方案可分为结构适应性改造、隧道内工况优化、分阶段实施策略三大类,具体技术路径如下:
一、结构适应性改造:降低整机高度,匹配隧道净空
1. 模块化拆解与折叠设计
关键部件拆解:拆除架桥机的 O 形腿、前支腿顶部的非承载结构,如操作室、爬梯等。例如 DF900D 型架桥机通过拆除后支腿下横梁、前支腿折叠,将整机高度从 13.5 米降至 9 米以下,满足双线隧道净空要求。
导梁分段设计:将导梁分为 2-3 段,通过销轴连接,过隧道时缩短导梁长度。如 JQX900 型架桥机通过 32-24 米变跨设计,使导梁长度适应隧道空间。
2. 液压顶升系统降位

整机同步下降:利用运梁车上的液压托架与架桥机主梁刚性连接,通过同步顶升油缸将整机高度降低 3-5 米。例如 TLJ900 型架桥机通过后顶升系统与辅支腿交替下降,每次降 40 厘米,直至悬臂梁顶部低于隧道拱顶。
支腿结构优化:采用可伸缩式支腿,过隧道时将支腿缩回至最低高度。如某工程案例中,导梁后支腿缩回后高度从 2.46 米降至 1.9 米,满足隧道内喂梁条件。
二、隧道内工况优化:解决支撑与平衡难题
1. 临时支撑体系构建
洞口地基加固:在隧道出口桥台后方 15-20 米处设置扩大基础,采用 C30 混凝土浇筑,表面铺设钢板,作为架桥机前支腿的临时支撑点。例如某高速公路项目中,通过扩大基础将地基承载力从 150kPa 提升至 300kPa,确保前支腿稳定。
洞内辅助支撑:在隧道内每隔 10-15 米设置钢支架,支架顶部与架桥机主梁下翼缘接触,分担部分荷载。如石太客运专线项目中,采用 H 型钢支架配合千斤顶,将架桥机悬臂端荷载降低 40%。
2. 导梁挠度控制与配重调整
实时监测与补偿:在导梁上布设 13 个挠度测点,通过激光测距仪实时监测下挠量。如柳南铁路项目中,导梁后端下挠 16 厘米时,通过后滚轮支腿油缸预上调 10 厘米,抵消下挠影响。
天车配重平衡:喂梁完成后,将前后起重天车后移至导梁尾部作为配重。例如某工程中,两台 50 吨天车后移 30 米,使导梁前端悬臂弯矩降低 30%。
三、分阶段实施策略:动态调整,逐步穿越
1. 隧道入口前的准备阶段

精确测量与模拟:使用三维激光扫描仪获取隧道内轮廓数据,通过 CAD 模拟架桥机过隧道过程,预判主梁与隧道壁的最小间距(需≥20 厘米)。如金甬铁路项目中,通过模拟发现导梁前端与隧道拱顶最小间距仅 15 厘米,需调整导梁仰角 2°。
运梁车驮运系统组装:在架桥机尾部安装驮运支架,与运梁车刚性连接。例如 DF900D 型架桥机通过驮运支架将主梁荷载转移至运梁车的 64 个轮胎上,实现整机低位驮运。
2. 隧道内行进阶段
分段低速推进:将隧道分为 5-8 段,每段推进 20-30 米后停机检查。如某高铁项目中,架桥机以 0.5 米 / 分钟速度推进,每 25 米停机测量主梁变形,累计推进误差控制在 ±5 厘米内。
姿态实时调整:通过安装在主梁两端的倾角传感器,实时调整运梁车各轮胎的顶升高度,确保整机横向倾斜度≤0.5%。例如某工程中,运梁车右侧轮胎顶升 5 厘米,纠正了主梁向右侧的倾斜。
3. 隧道出口后的恢复阶段
结构复位与调试:架桥机完全驶出隧道后,通过液压系统将主梁顶升回原高度,重新安装拆解的部件。如 TLJ900 型架桥机恢复过程中,通过扭力扳手按 1200N・m 扭矩紧固支腿连接螺栓,确保结构刚度。
荷载试验验证:进行 1.25 倍额定荷载的静载试验和 1.1 倍额定荷载的动载试验,测试支腿沉降(需≤2 毫米)、导梁挠度(需≤L/700)等参数。
四、典型工况应对:隧道前后路基条件差异
1. 隧道前路基不足(工况 2)

导梁后移与支撑转换:在已架梁面上设置临时轨道,将导梁后移至隧道内,利用运梁车驮运架桥机主机通过。如 DF900D 型架桥机在桥面临时轨道上,通过导梁天车将导梁后移 3.3 米,为主机腾出空间。
荷载转换设计:在箱梁腹板位置设置钢垫板,将架桥机后支腿荷载通过垫板传递至箱梁腹板,避免集中力破坏梁体。例如某工程中,垫板面积设计为 0.8×1.2 米,将局部压应力从 25MPa 降至 12MPa。
2. 隧道后路基不足(工况 3)
导梁预支立技术:在隧道出口外的桥墩顶提前安装导梁支腿,通过导梁吊机将导梁前端支撑在桥墩上。如某工程中,导梁支腿采用 φ630×12 毫米钢管,入土深度 2 米,承载力达 800 吨。
低位过孔与高位恢复:架桥机低位驮运至桥墩后,利用导梁上的液压顶升系统将整机升至架设高度。例如 DF900D 型架桥机通过该方法,在隧道出口外 20 米处完成从低位到高位的转换,耗时仅 8 小时。
五、关键技术保障措施
1. 智能监测系统
多传感器融合:在导梁、主梁、支腿等关键部位安装应变片、位移计、倾角仪,通过无线传输至中控室,实现 24 小时实时监测。例如某项目中,当导梁应力超过设计值的 85% 时,系统自动触发声光报警并停机。
BIM 模型动态更新:将实测的隧道变形数据导入 BIM 模型,实时调整架桥机的行进路径。如金甬铁路项目中,通过 BIM 模型预测隧道沉降,提前调整了架桥机的支腿高度。
2. 应急预案制定
备用动力系统:配备柴油发电机组,在隧道内停电时为液压系统提供动力。例如某工程中,备用电源可维持架桥机 3 小时的连续作业。
快速抢修模块:在运梁车上配备千斤顶、销轴、高强螺栓等应急物资,针对支腿油缸漏油、导梁连接松动等常见故障,可在 1 小时内完成修复。
贵州毕节架桥机出租厂家关于导梁式架桥机过隧道技术需结合具体工程条件,在结构安全性、施工效率、经济性之间寻求平衡。通过模块化设计、智能监测、动态调整等技术手段,可实现隧道内的安全高效穿越,为桥隧相连工程提供可靠解决方案。
